本期点亮计划来到了位于广西南宁的五象云谷云计算数据中心,并对五象云谷有限公司法人代表兼总经理董维军先生进行了采访。
五象云谷有限公司法人代表兼总经理董维军
数据中心概况
五象云谷有限公司位于广西南宁,注册资本人民币2亿元,投资建设的五象云谷云计算数据中心规划建设约2万个标准机架,分三期进行建设:一建设规模为6000个、二期建设规模为6000个标准机架,三期建设规模为8000个以上标准机架。
数据中心一期占地面积 40000 平米,总建筑面积约14.9万平米,规划为数据中心区、数字经济产业区两个区域,分二个标段建设:一标段数据中心区5.7万平米,建设2栋数据机房(A1及A3栋),1栋动力中心(A2栋);二标段数字经济产业区9.2万平米,建设6栋数字经济创新中心楼(B1-B6栋)、1栋管控中心楼、1栋生产办公大楼。
根据施工进度,一期数据中心区将于2022年元旦前竣工交付使用。

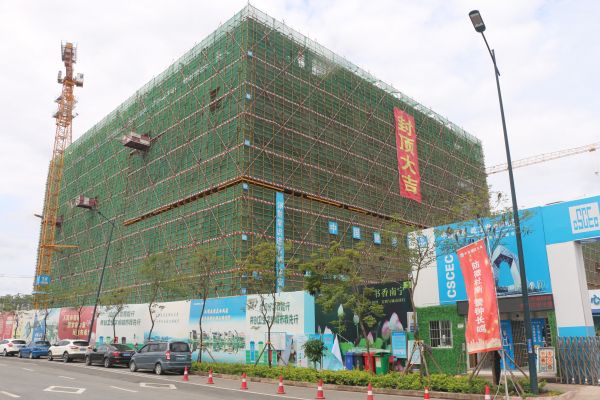

建设中的五象云谷云计算数据中心外景
数据中心特色
据了解,五象云谷云计算数据中心严格按照国标A级机房标准设计,各项技术指标达到并超过国标A级标准,机房标准层高5.4米,大楼荷载标准为16KN,网络、机柜、机房的可定制物理围蔽管理,满足行业4-20kW高定制化特殊服务。
从数据中心设备完成招标情况可知,采用核心设备均为世界500强或行业国际头部品牌产品。
为实现数据中心高安全性、可靠性,配电方面采用双独立变电站12回路10kV高压市电,并获批南方电网专线接入;网络方面采用“多线BGP线路+物理双路由”外线设计,内线网络采用“全热冗余+物理独立双路”设计模式;消防方面配备极早期火灾探测预警系统,采用七氟丙烷气体灭火系统,区域模块化自动控制,当主机接收到报警信息后,系统对响应模块区域自动启动灭火,做到早预测、早发现、早预防。
制冷系统COP(能效比)选值6.8,中温水选值14-22℃,结合各类节能措施,全年自然冷源使用时间超过1500小时,全能平均PUE为1.32,达到国家绿色节能数据中心标准 (PUE低于1.4)。
数据中心团队
据了解,五象云谷云计算数据中心拥有专业化的技术服务团队,团队成员均为从业经验超过10年以上的行业技术专家:
拥有6名国际权威认证的Uptime ATD规划设计工程师,同时拥有多名PMP项目管理师、CISP(注册信息安全师)、Cisco认证CCNP网络工程师、Juniper认证网络安全工程师、阿里云计算工程师、云安全、云运维工程师等各类优秀专业技术人才,可为客户提供基于Uptime M&O体系认证的全生命周期服务。
面向未来,助力“数字广西”
谈及建成后使用规划情况,董维军总经理表示数据中心建成后,因当地政府对大数据中心用电优惠政策大力支持(0.349元/度电价),未来可期。主要有三个方向:
首先,五象云谷云计算数据中心因其地处南宁,距核心金融城仅6公里,所以建成后将会承接南宁本地例如政务云、金融云、企业云、教育云等云服务,“客户群体主要为广西本地客户。”
其次,伴随着近年来5G、云计算等数字技术的发展,对数据中心的需求也爆发式增长。粤港澳大湾区数据中心供不应求,基于此,董维军总经理表示,五象云谷云计算数据中心将承载大湾区对数据中心的溢出需求,“广西、广东‘一衣带水’,无论是政治、经济,还是文化、交通等各方面,都是一个溢出需求‘前往’的最佳地点,固此将成为未来我们的主要业务方向之一。”
最后,因广西当地政策扶持,同时地理位置独特(距离广东、深圳近),可以说是占尽了“天时地利”,据董维军总经理介绍,五象云谷云计算数据中心建成后也将承接深圳、广东等地的灾备业务,帮助企业实现“两地三中心”需求。
上述仅仅是一期工程的目标,董维军总经理表示,待一期顺利投产运营后,二期项目将跟进,进一步打造“立足广西,辐射西南”的大数据中心产业集群。与此同时,五象云谷云计算数据中心还致力于成为连接我国内陆地区和东盟各国的信息要塞,以此为节点,打造一条数据高速公路,为我国数字经济做出相应贡献。
