一、数据中心概况
五象云谷有限公司位于广西南宁,注册资本人民币2亿元,五象云谷云计算数据中心规划建设约2万个标准机架,项目计划分三期建设:一建设规模为6000个、二期建设规模为6000个标准机架,三期建设规模为8000个以上标准机架。
数据中心一期占地面积4万平米,总建筑面积约14.9万平米,规划为数据中心区、数字经济产业区两个区域,分二个标段建设:一标段数据中心区5.7万平米,建设2栋数据机房(A1及A3栋),1栋动力中心(A2栋);二标段数字经济产业区9.2万平米,建设6栋数字经济创新中心楼(B1-B6栋)、1栋管控中心楼、1栋生产办公大楼。
根据施工进度,一期数据中心区将于2022年元旦前竣工交付使用。

二、(一期)数据中心工程进度
●土建进度
两栋数据中心已开始进行二次防水工程、内墙抹灰等装修工作,总进度已完成90%,预计10月完成装修工 作;室内电气安装工作已完成65%。

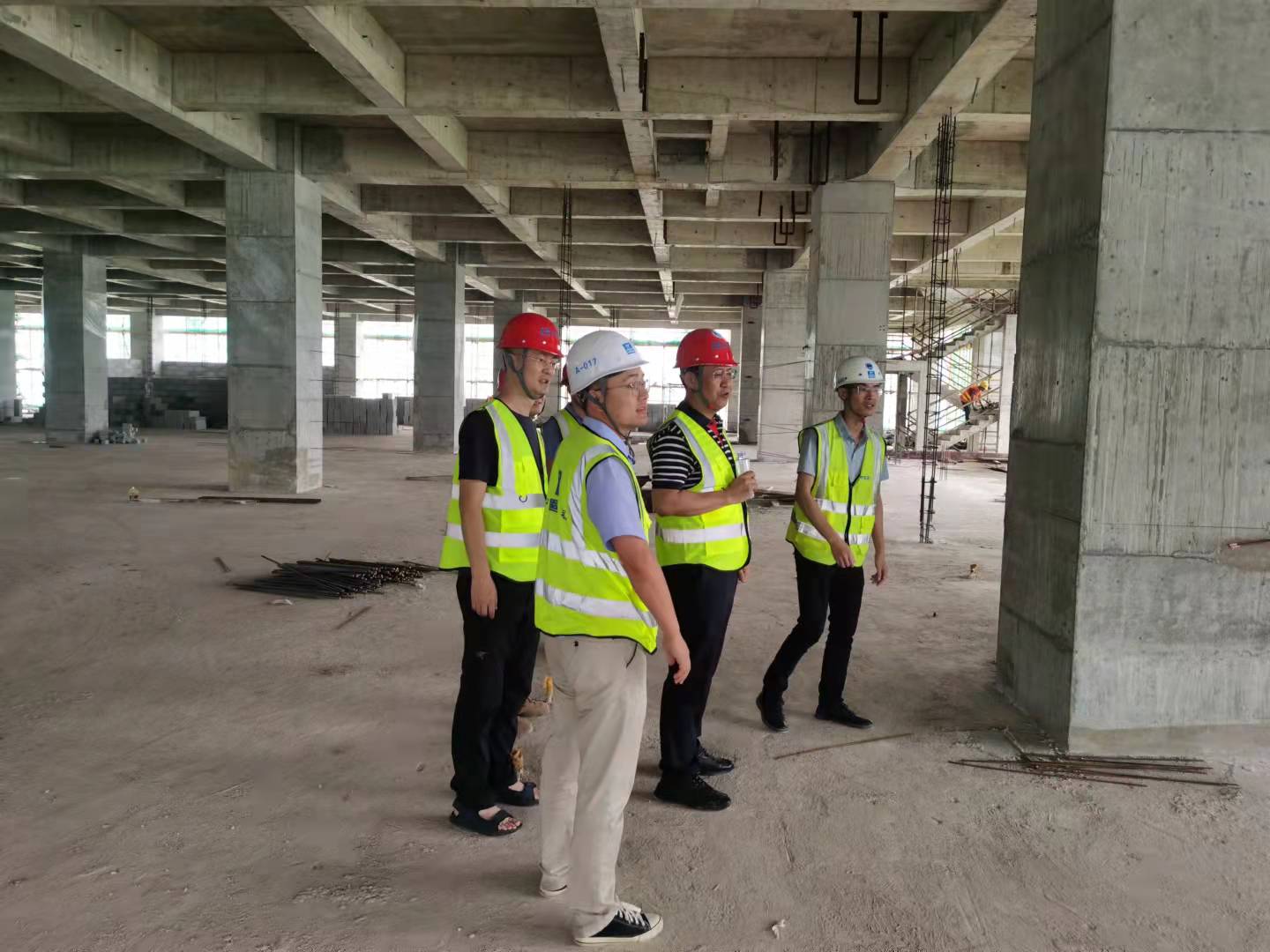

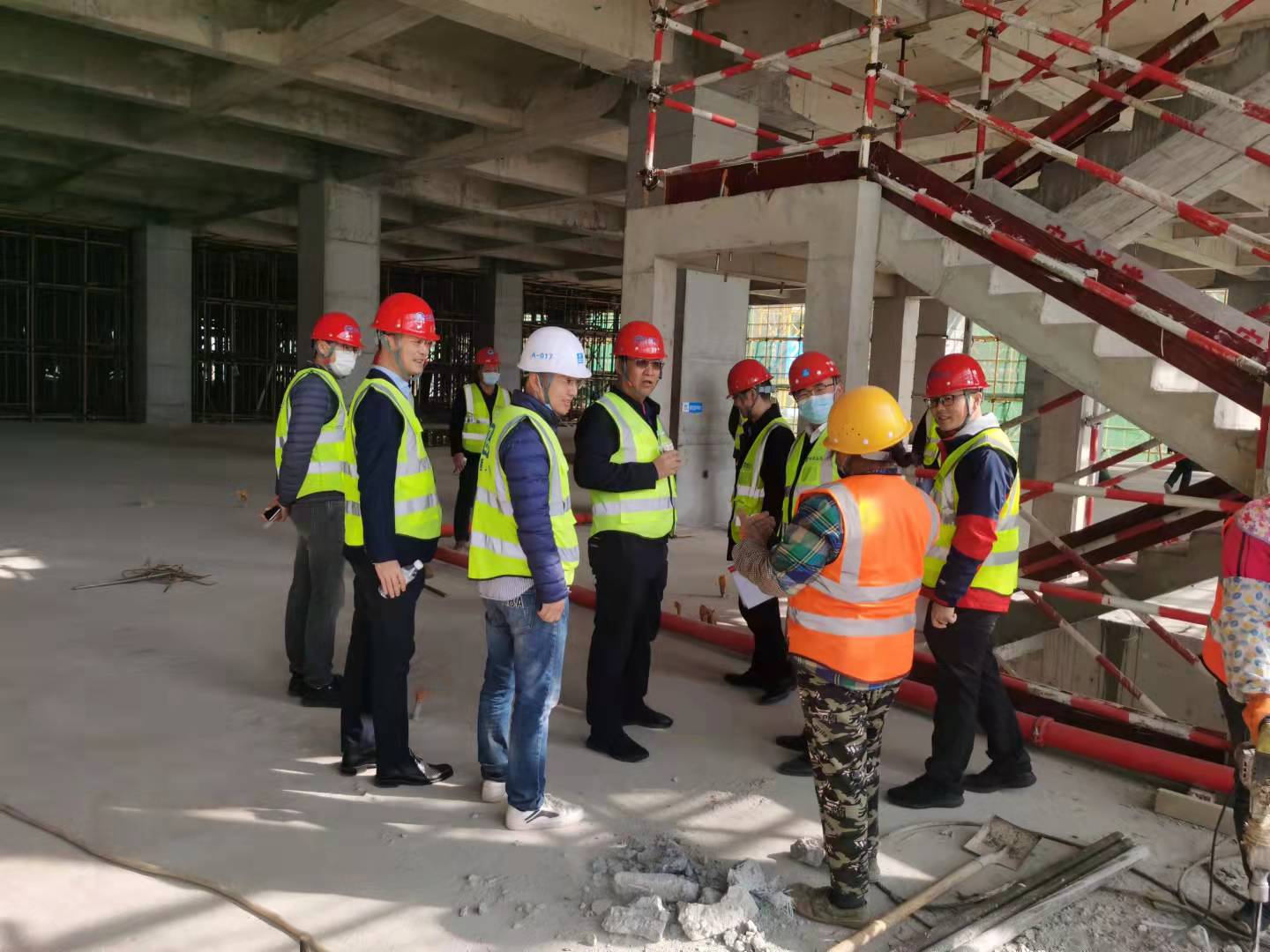

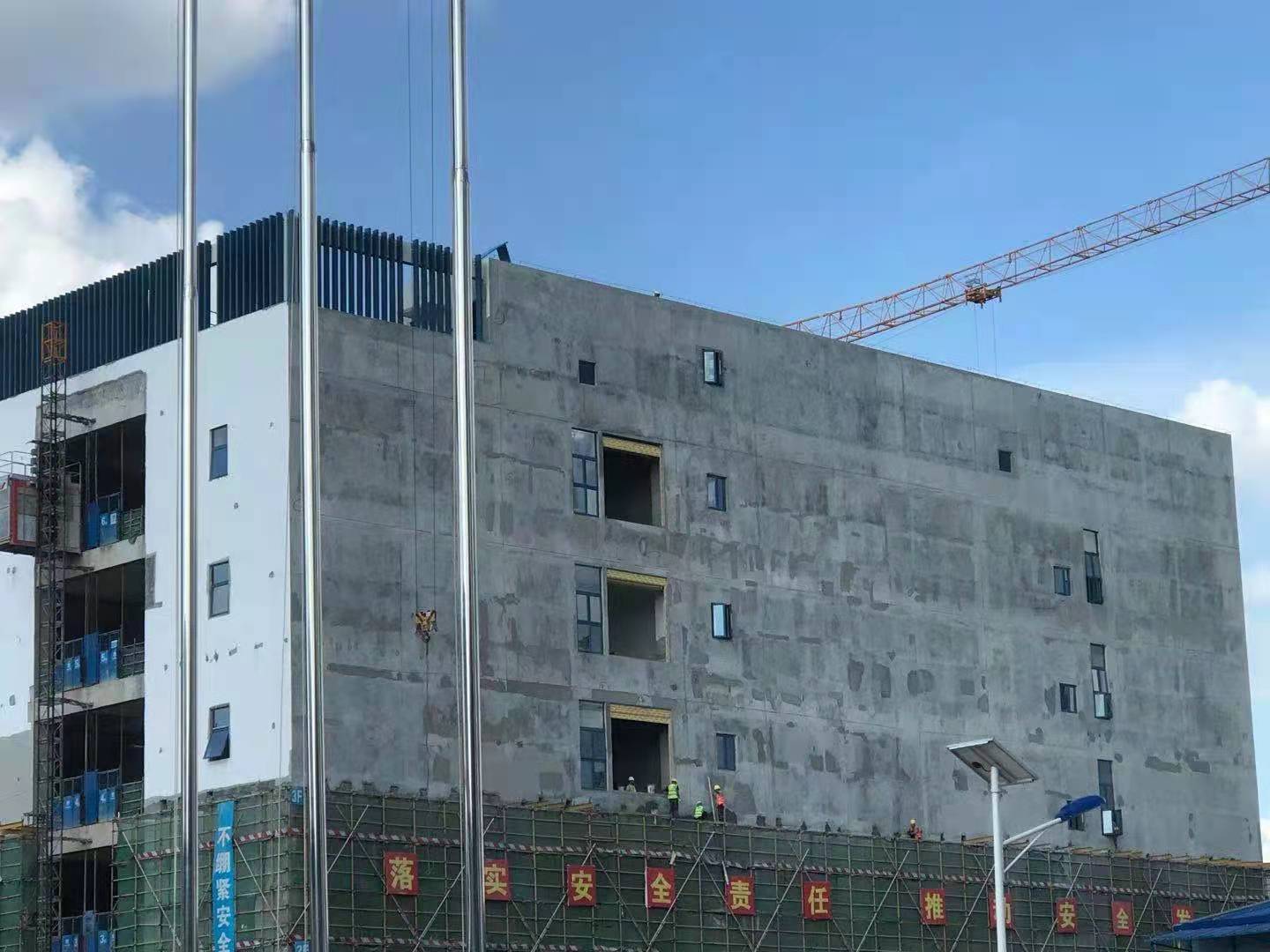

(现场施工照片)
●外电引入工程进度
截止时间2021年9月5日,五象云谷云计算数据中心已经获得广西自治区发改委能源评估审批报告(桂发改环资 〔2020〕571 号),获批标煤54748.82吨;项目一期供电方案已提交市政管道建设规划、供电局报审通过,外 电接入管道项目已于8月25日开始施工。
●IDC设备安装工程进度
已完成A1栋、A3栋(数据中心机房)共8台蓄冷罐的到货、吊装、就位工作;
现场已完成A2栋(动力中心)共6台油罐的到货、吊装、就位、安装工作;
已完成制冷主机、柴油发电机的现场吊装方案审核及准备,工作预计10月份安装完毕;
消防设备安装完成70%预计11月份完工。
室内机柜(机柜、冷通道、PDU)、变压器、配电柜(中压柜、低压柜、配电箱)、低压密集型母线、UPS、智能小母线拟计11月全部施工完成。

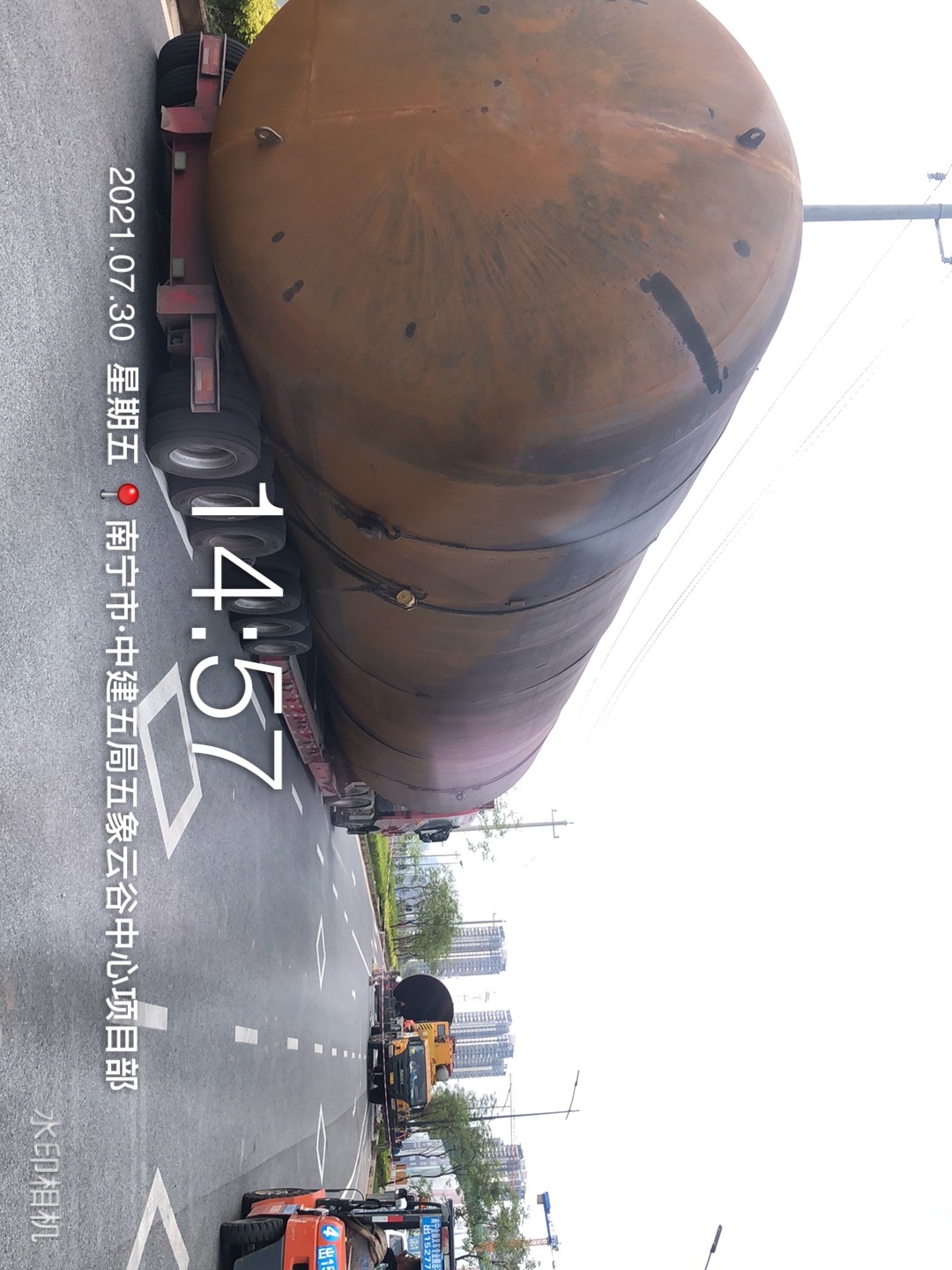

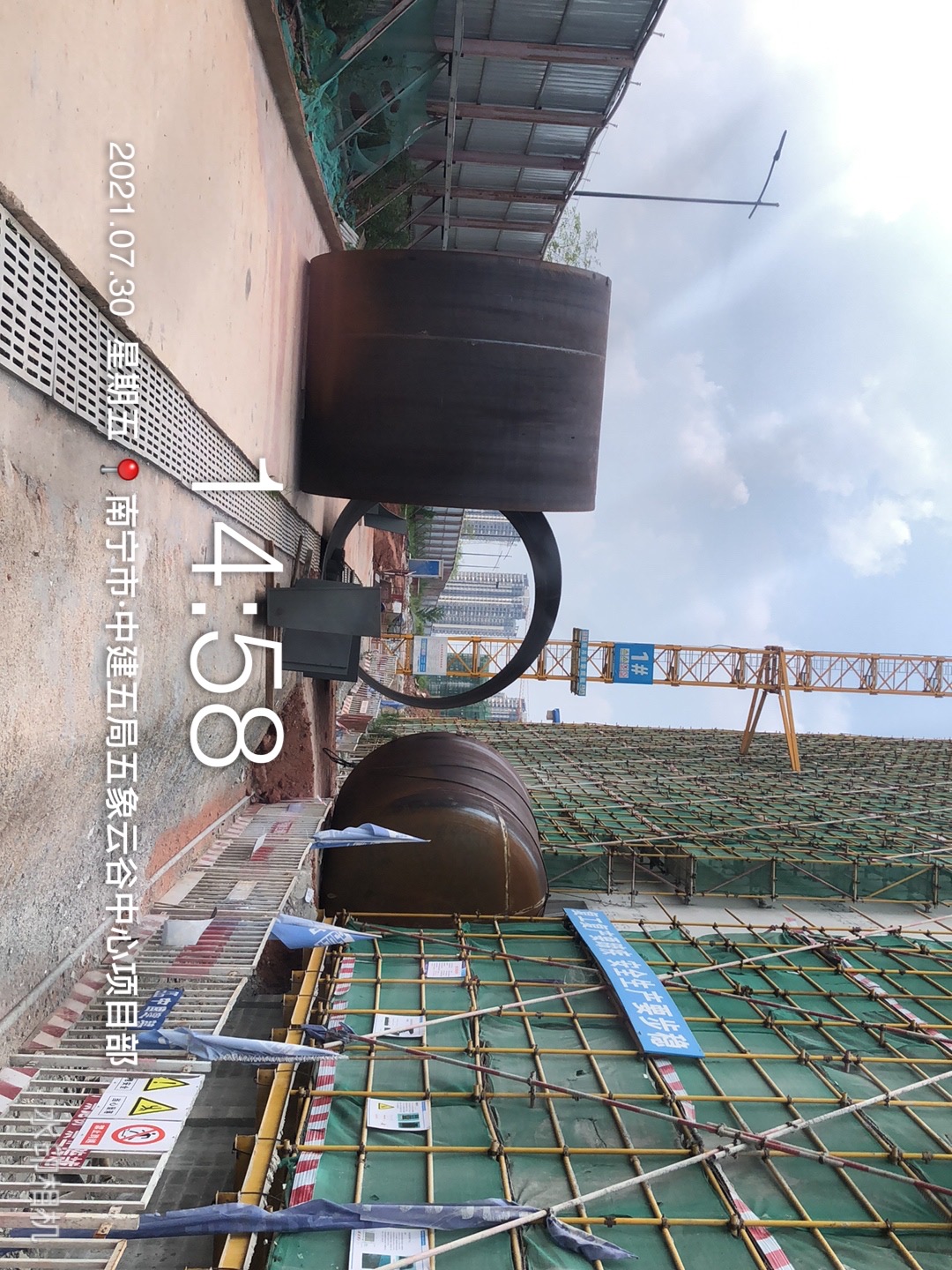

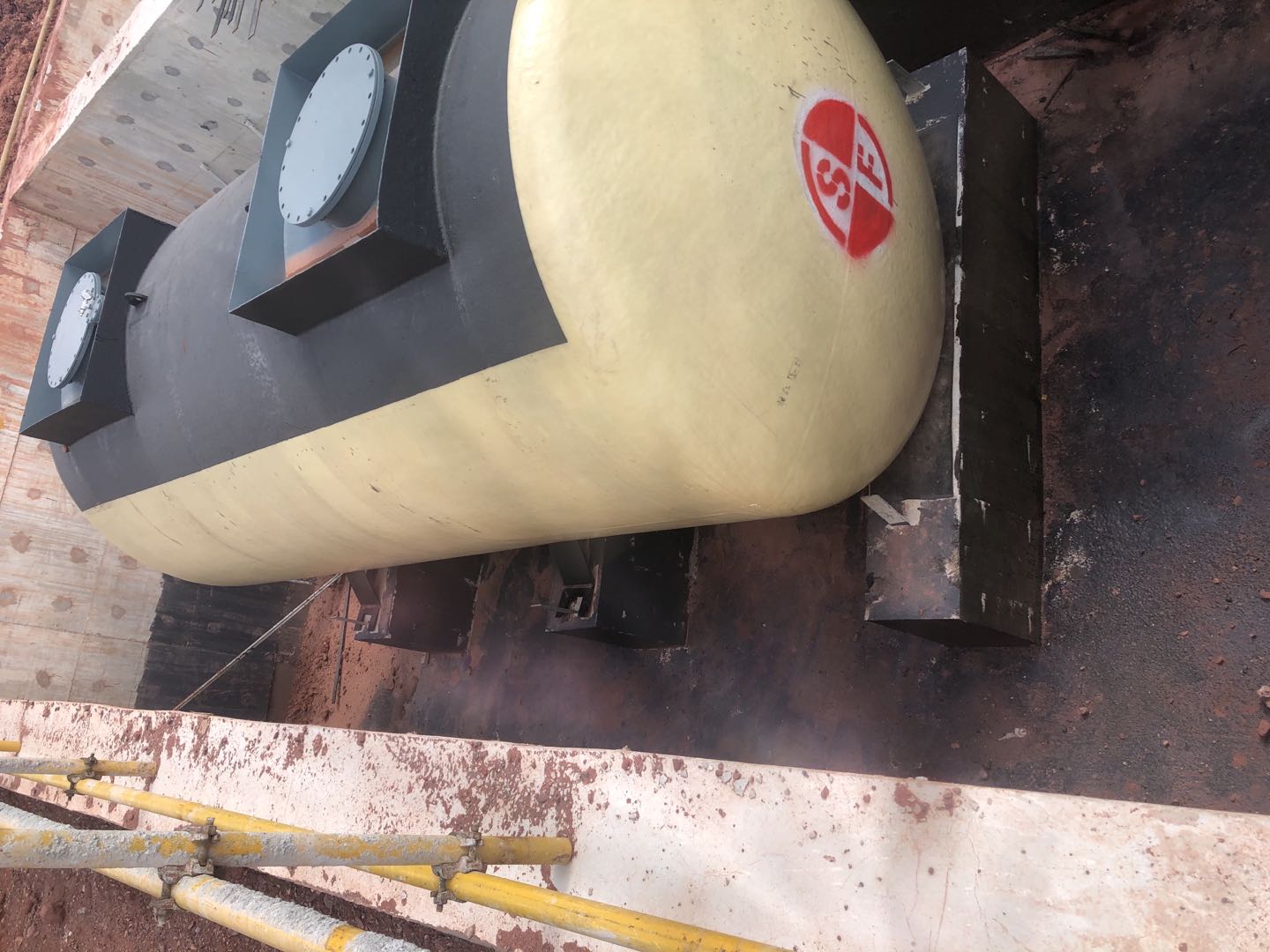

(油罐和蓄冷罐吊装照片)
